連續奮戰!遼西防汛保電時間線

發布日期: 2024-09-02

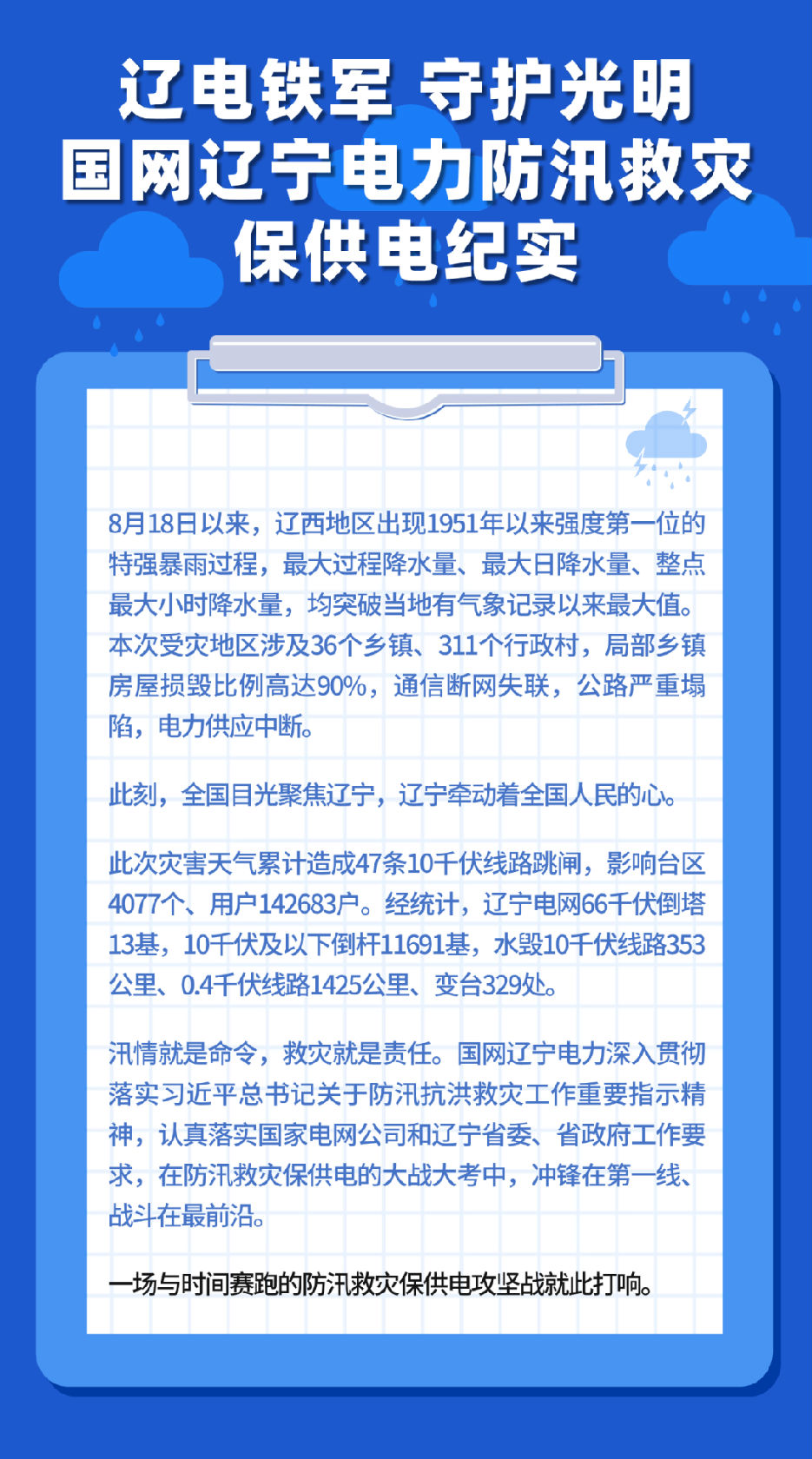

國家電網公司高度重視遼寧災情,要求國網遼寧電力積極配合各級政府做好防汛救災工作。國網遼寧電力開展重點變電站、重要線路特巡和應急處置,以最快速度排出所有變電站積水,確保主網和電力通訊專網始終穩定運行。

820日 9時

國網遼寧電力緊急開展防汛應急會商,啟動防汛Ⅳ級應急響應,主要領導靠前指揮,省市縣三級應急指揮中心迅速行動,全面部署葫蘆島、朝陽等受災地區的防汛搶險工作。

14時30分

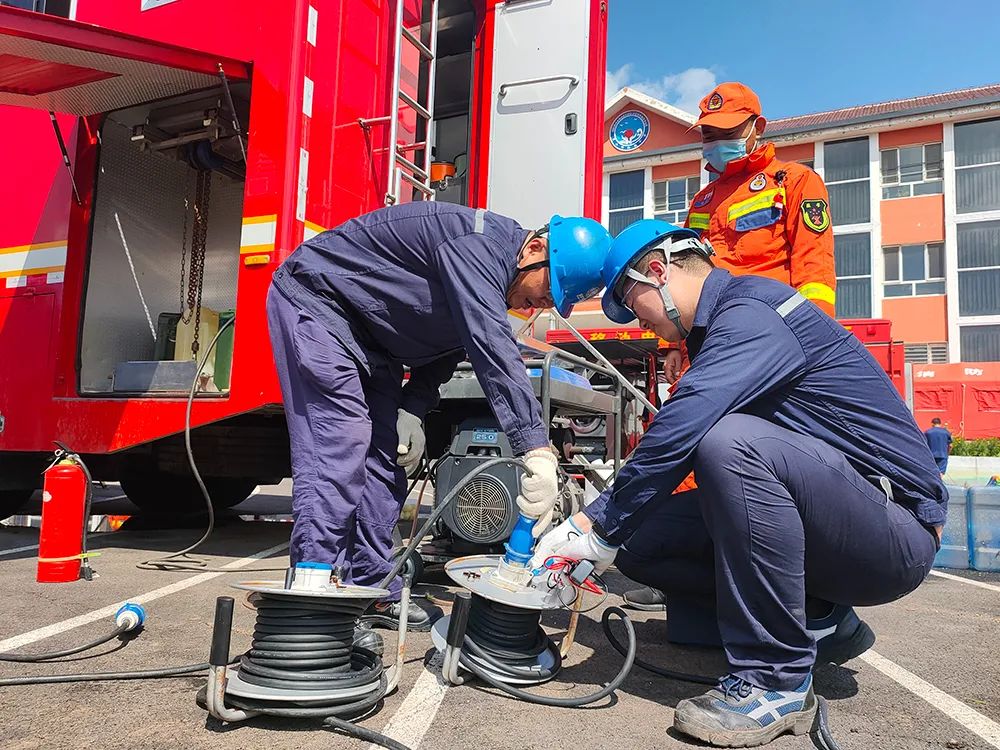

利用電力通信線路,為建昌縣政府應急指揮部成功裝設2部固定電話,打通了對外聯絡的最早通道。

15時

開展第二次遼西地區防汛視頻會商,迅速組建防汛救災保供電現場指揮部,“清單化”梳理防汛救援、應急搶修等需求,緊急調配應急搶修資源。

16時

201支搶修隊伍、2739名搶修人員,734臺車輛、63臺發電車、148臺發電機、145臺配電變壓器等應急搶修物資集結待命,陸續趕往受災一線。

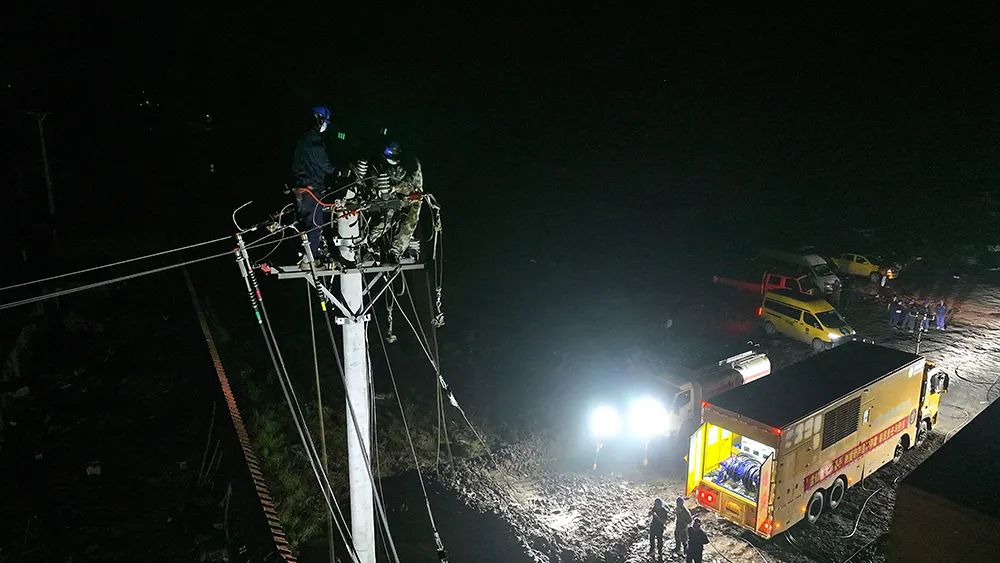

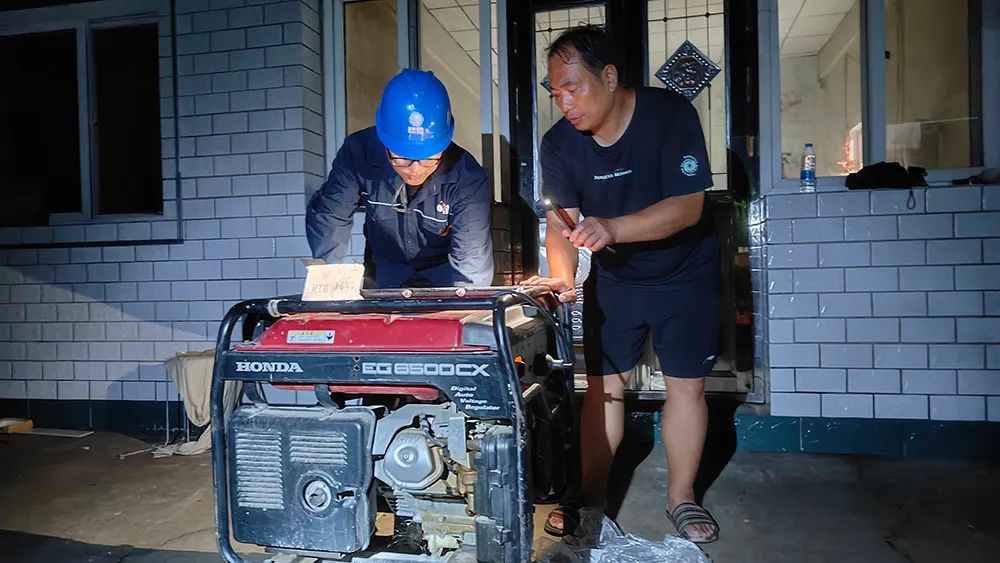

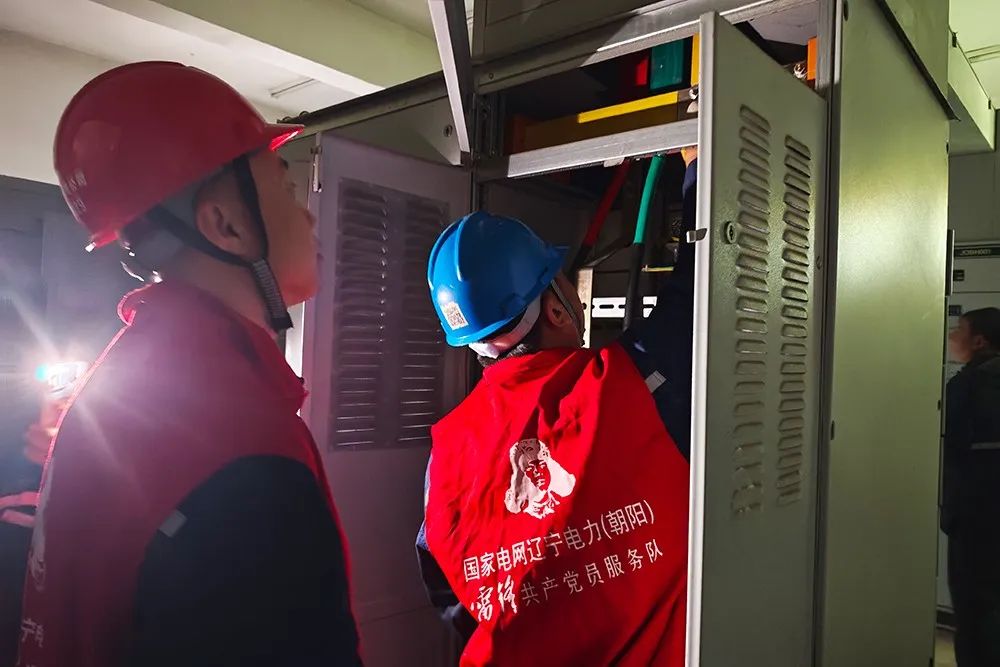

朝陽燕山湖發電廠自維配電室進線電纜發生故障,國家電網遼寧電力(朝陽)雷鋒共產黨員服務隊立即前往現場,利用低壓發電車第一時間滿足燕山湖發電廠用電負荷。

國網朝陽供電公司組織配電專業人員在強降雨過后,開展線路巡視工作,保障電力可靠供應。

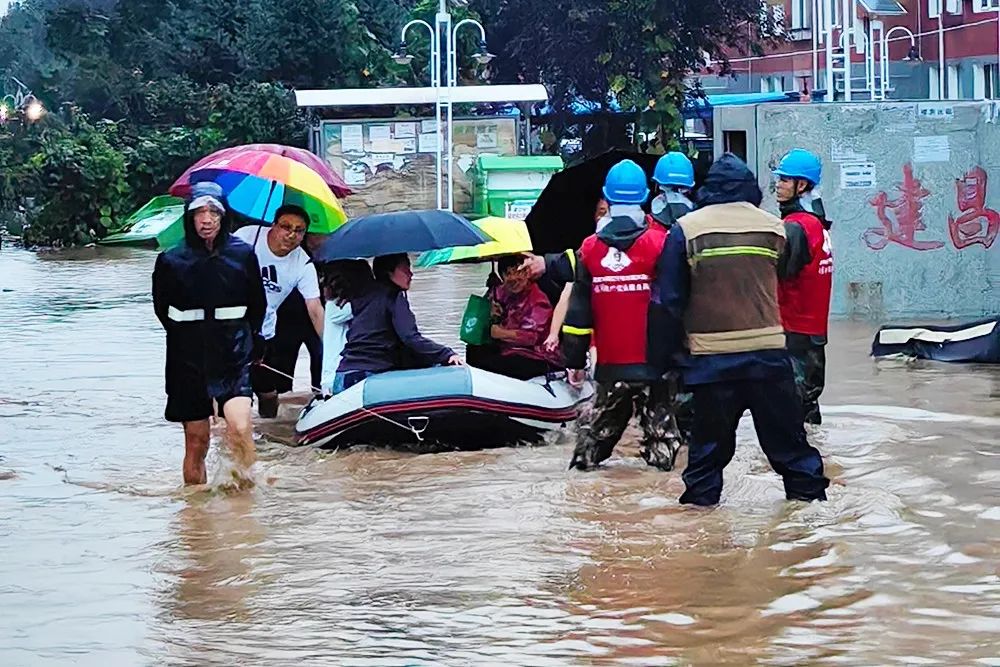

國網建昌縣供電公司員工在建昌縣安居樓幫助轉移受災群眾。

葫蘆島建昌地區因暴雨導致通信中斷,無法與外面取得聯系,一時間成為信號“孤島”。國網遼寧信通公司迅速啟動通信應急預案,組織通信搶修隊伍第一時間趕往受災現場,努力做好電力通信聯絡保障。

821日,在葫蘆島市建昌縣抗洪搶險一線,遼寧省委書記、省人大常委會主任郝鵬聽取國網遼寧電力負責人關于電網設備受災情況及應急搶修復電工作開展情況的匯報,對國家電網公司黨組積極支持遼寧搶險救災工作及國網遼寧電力全力開展應急搶修復電給予充分肯定和高度評價,同時向奮戰在抗洪搶險一線的廣大干部職工表示誠摯慰問。

8月21日

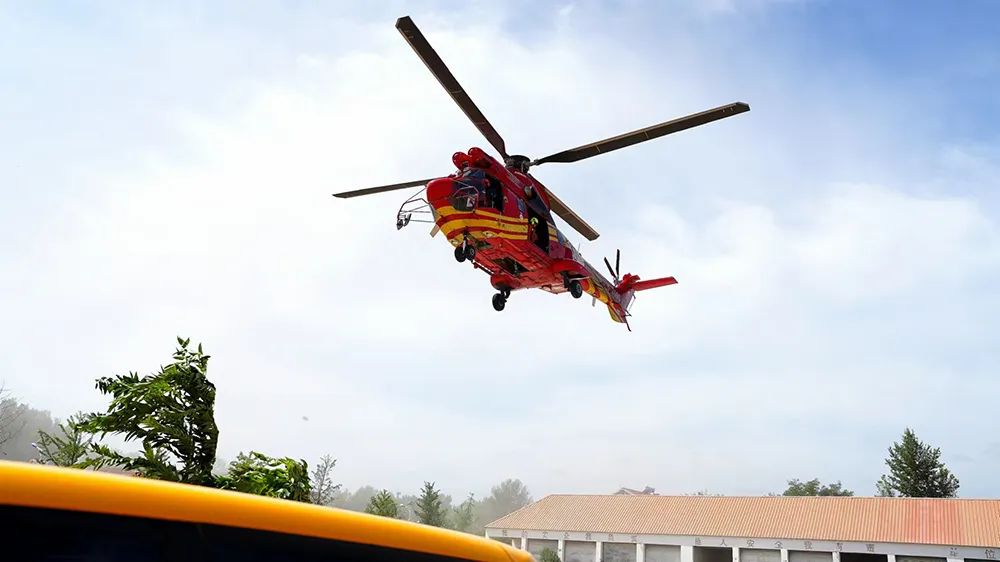

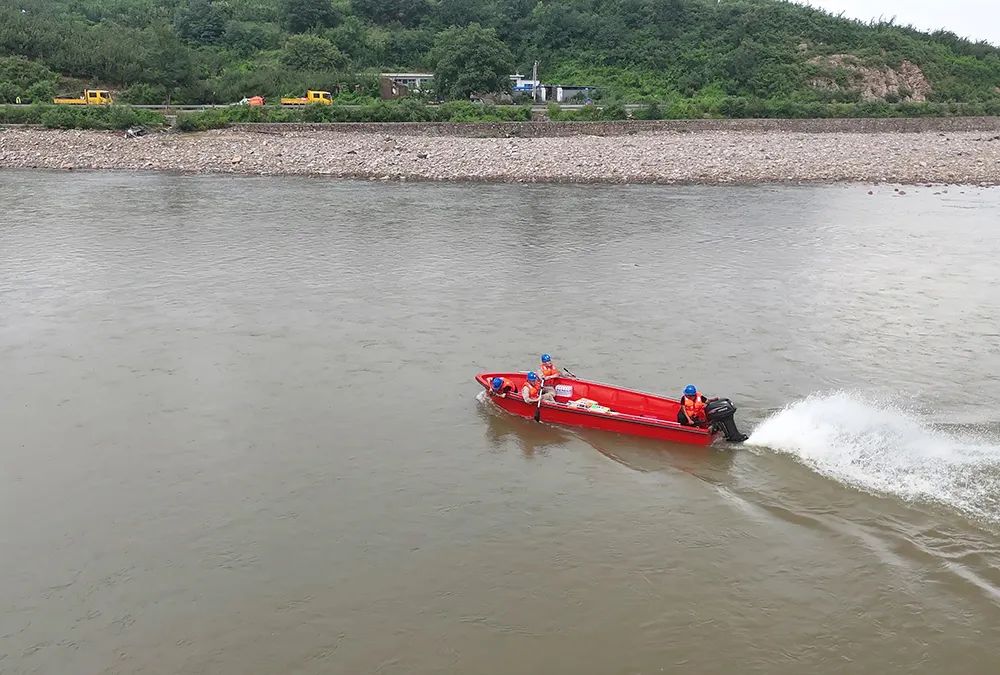

國網電力空間技術有限公司的直升機組落地建昌縣,做好應急通道巡檢和物資吊運工作準備。天津公司支援隊沖鋒舟到達綏中,保障水上物資運送暢通。

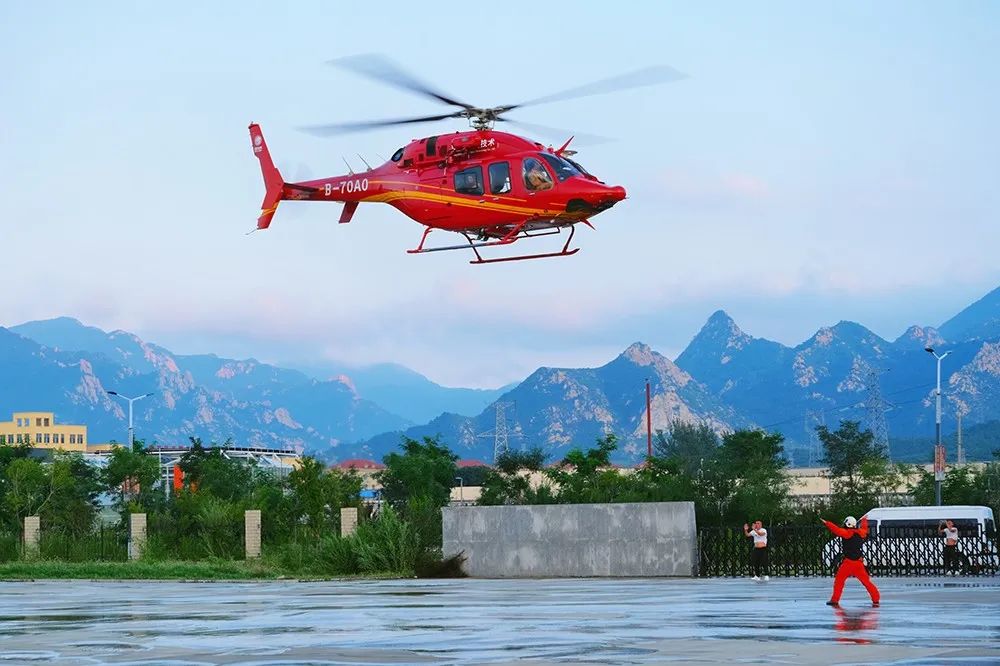

國家電網公司組織國網電力空間技術有限公司調派的貝爾429直升機落地遼寧葫蘆島建昌,將開展應急通道巡檢、綜合檢修和發電機等物資運輸?shù)葥屝迯?fù)電工作。



國網電力空間技術有限公司大型無人機順利起飛,前往巡檢并拍攝遼寧葫蘆島建昌地區的66千伏朱家線受損情況,為國網遼寧省電力有限公司后續搶修復電做好充分準備。

19時50分

國網葫蘆島供電公司搶修隊伍對10千伏煤礦線湯土溝分支05號桿真空開關進行送電。

23時

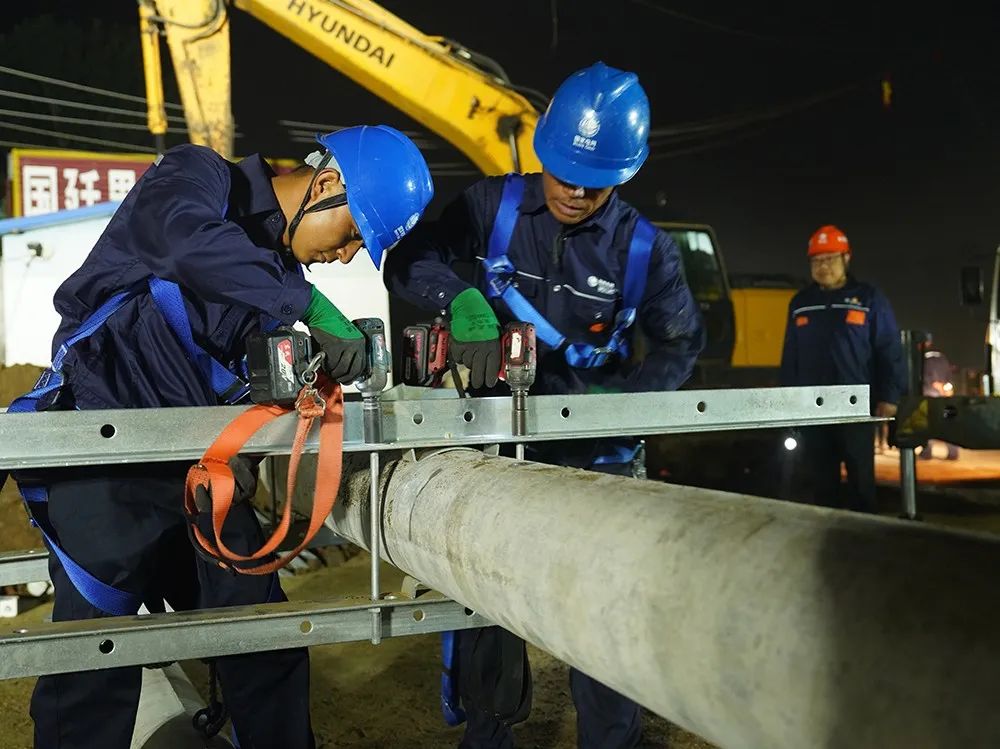

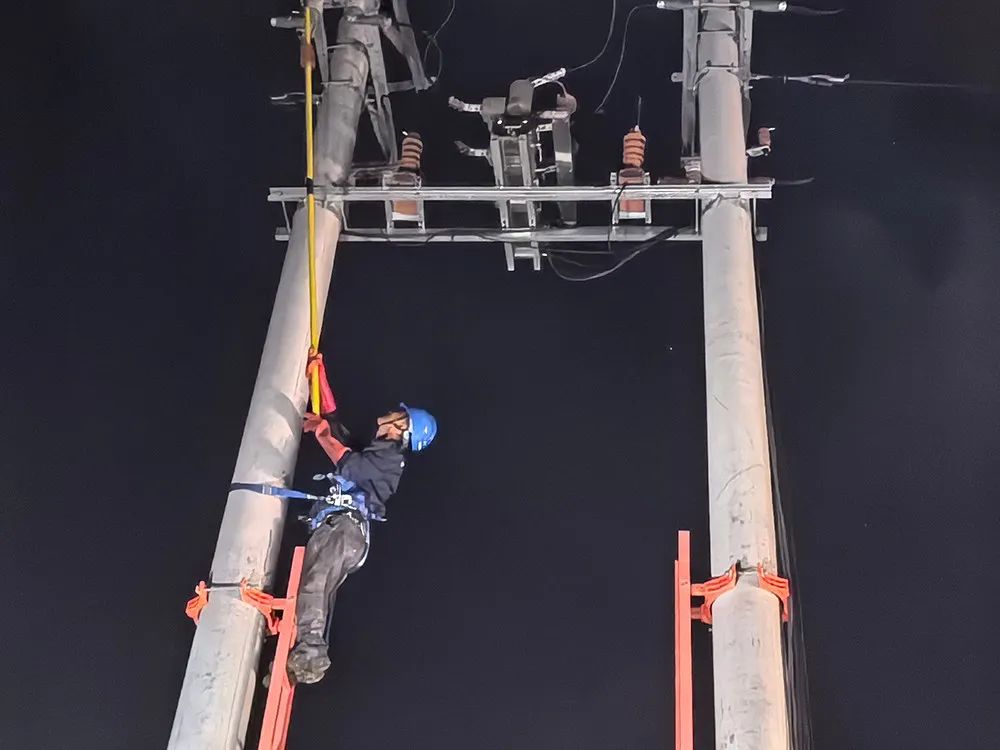

國網葫蘆島供電公司搶修隊伍連夜組裝金具,架設10千伏秋子溝線明水線13號桿,全力恢復損毀線路。

23時55分

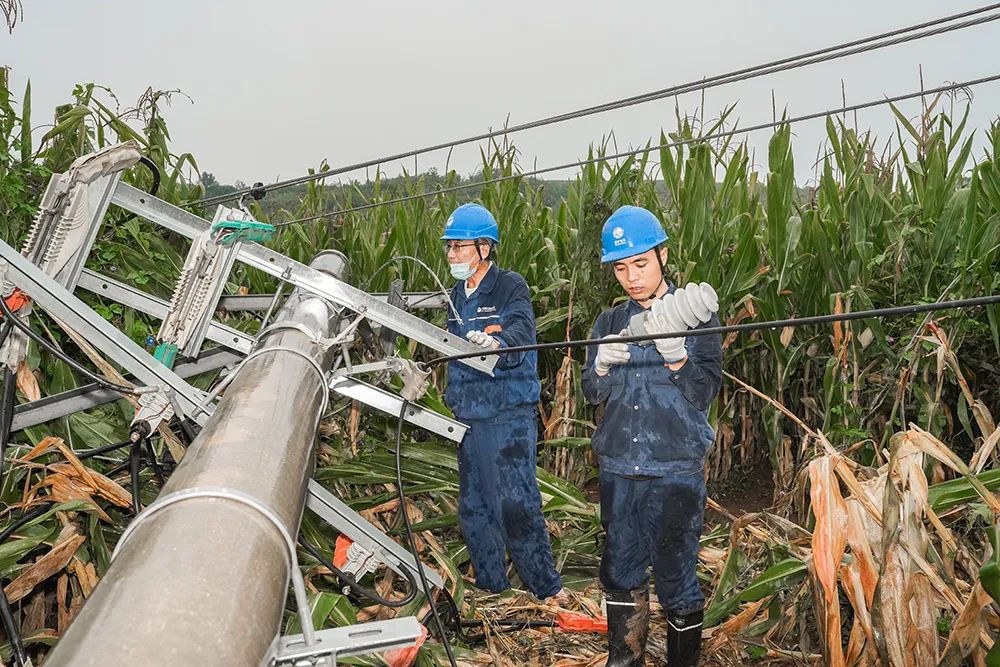

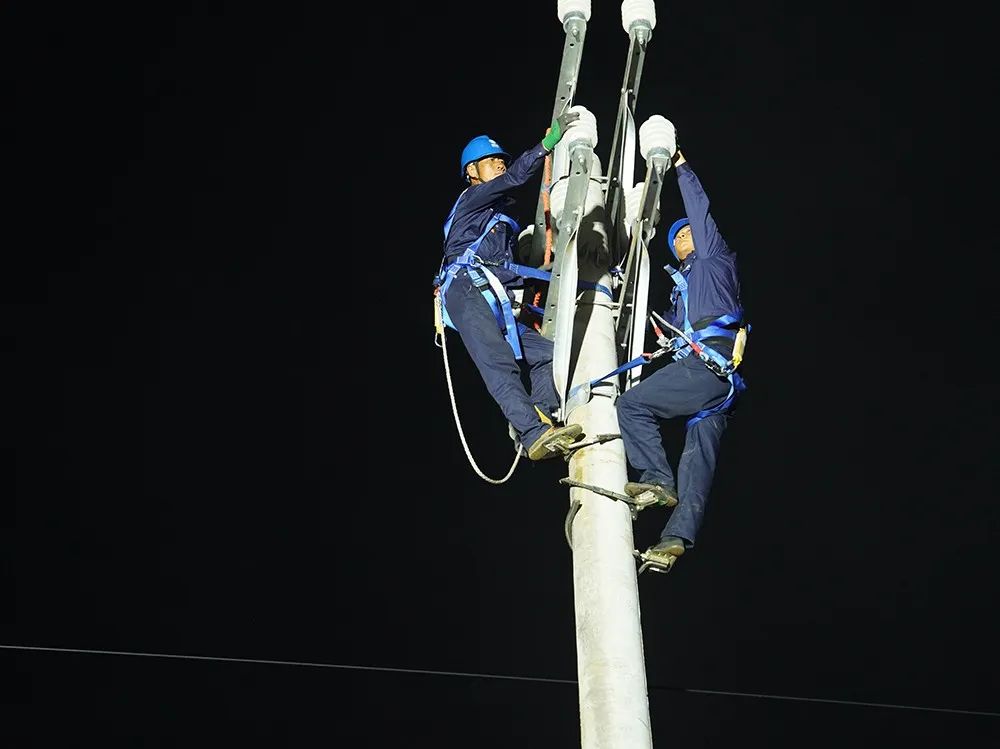

國網葫蘆島供電公司應急搶修隊伍在10千伏秋子溝鄉和明水鄉主干線的搶修現場,對新架設的桿塔綁扎絕緣子瓶。

國網北京、天津、河北、冀北、山東、空間技術公司等單位,火速馳援遼寧;電力氣象預警中心開展24小時聯合值班值守,與省氣象局專家聯合研判,每4小時實時更新天氣實況與預警;來自省內各地的搶修救援隊伍,奮戰在遼西災區,開山辟路,立桿架線,連續奮戰,為防汛救災搶修復電提供有力支撐。

8月22日 5時

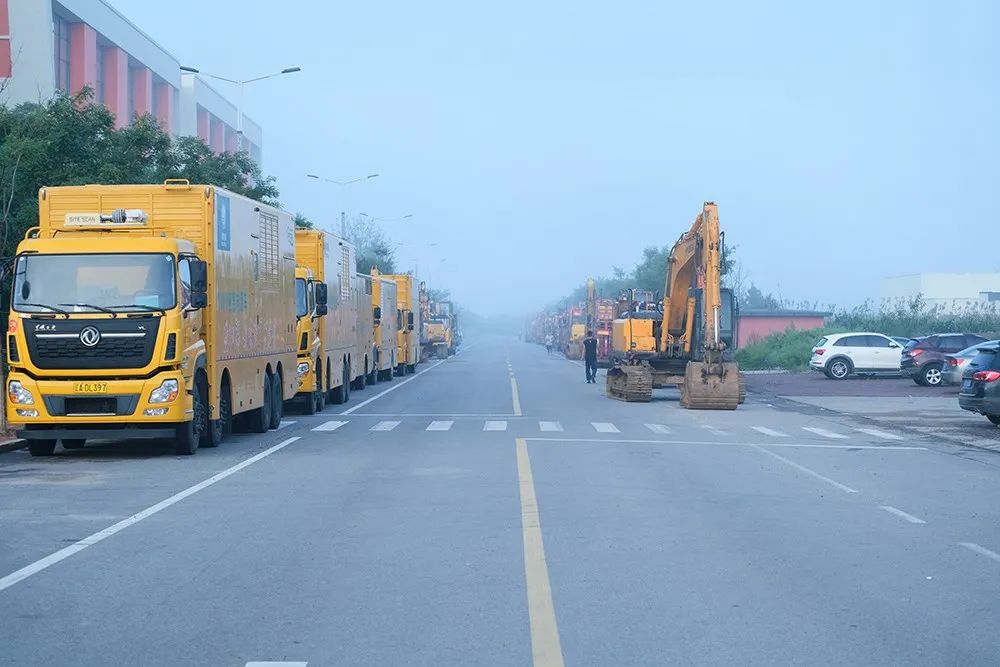

國網建昌縣供電公司路旁的應急發電車隊及大型機械搶修隊伍隨時機動待命。

7時

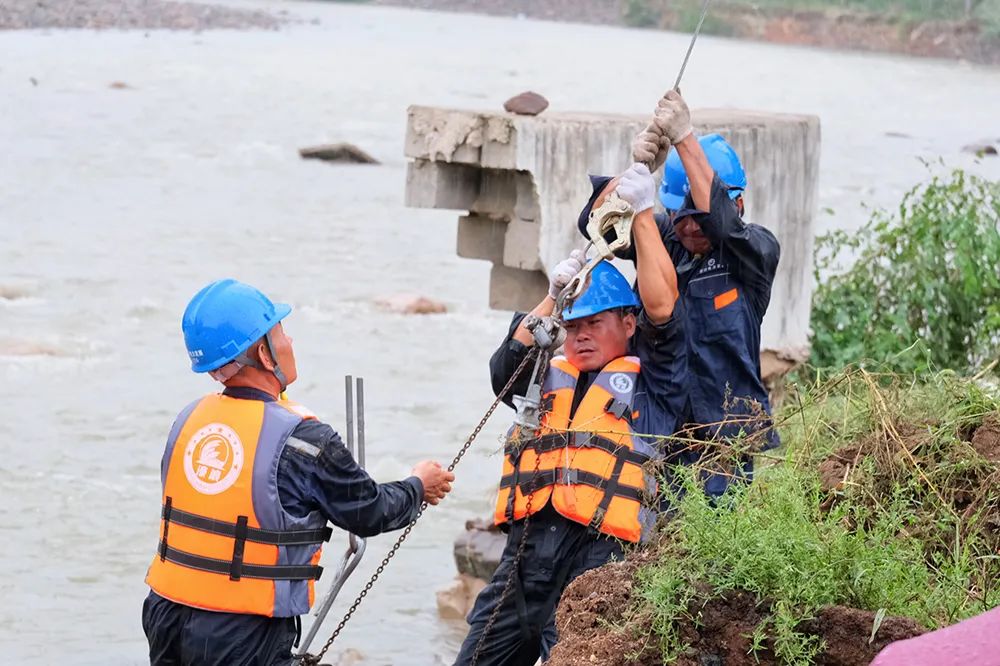

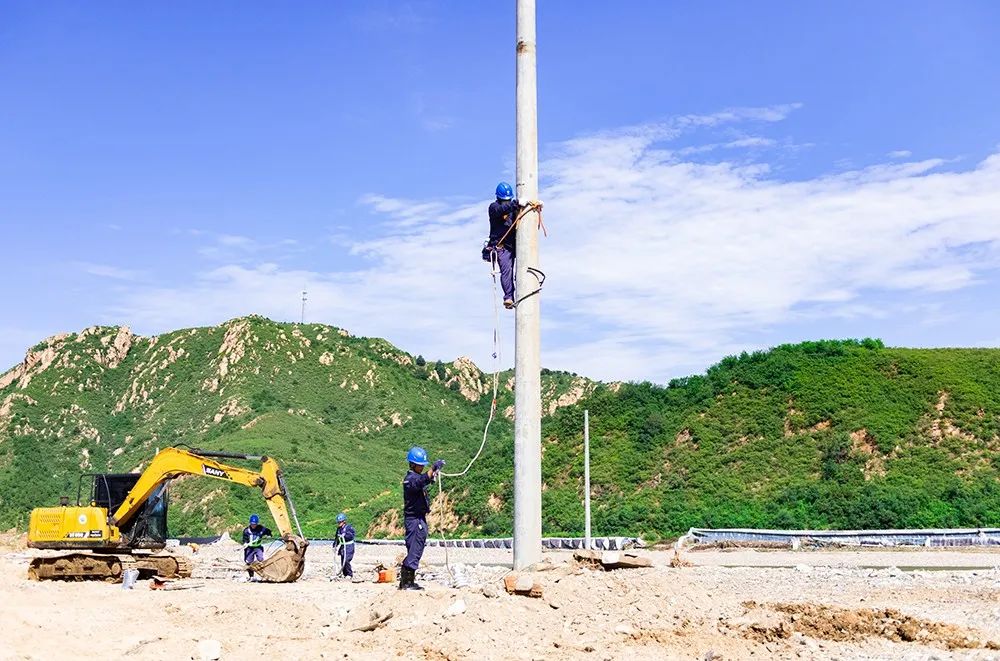

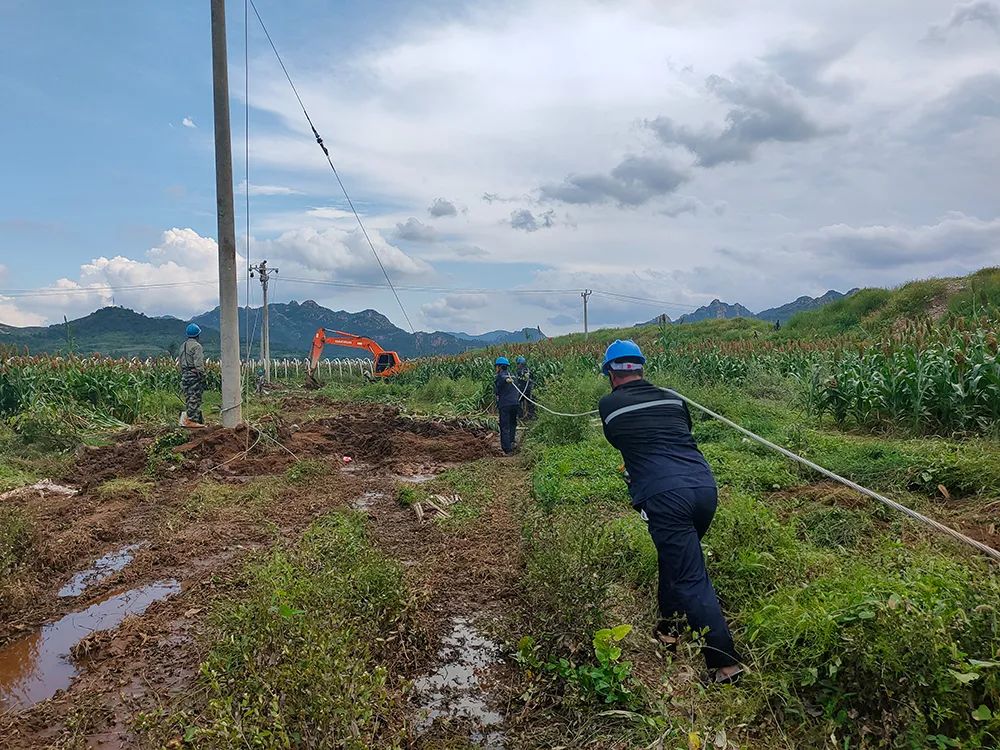

國網葫蘆島供電公司搶修隊伍正在建昌縣石佛鄉白狼山村10千伏煤礦線湯土溝分支,開展跨海架線搶修作業。

9時

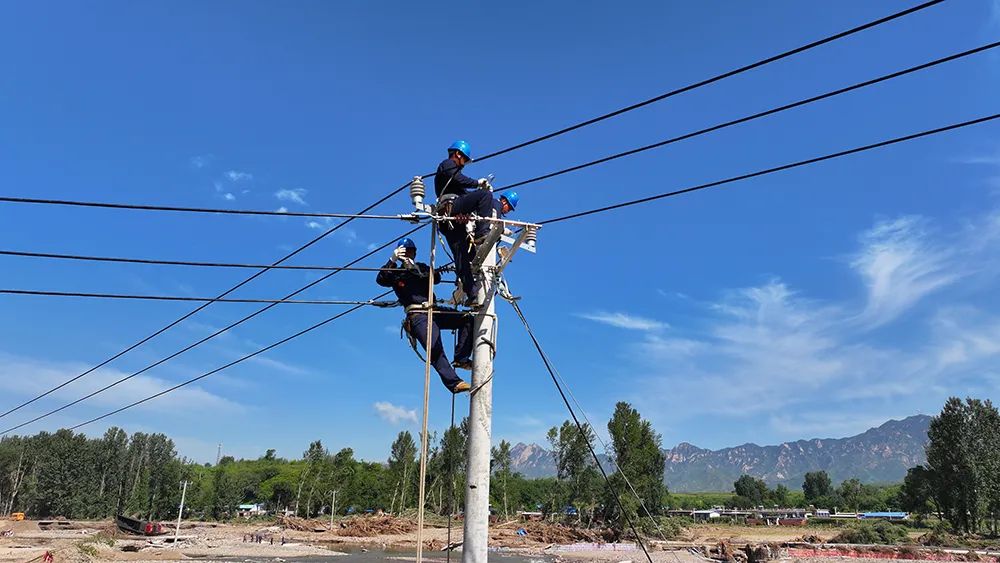

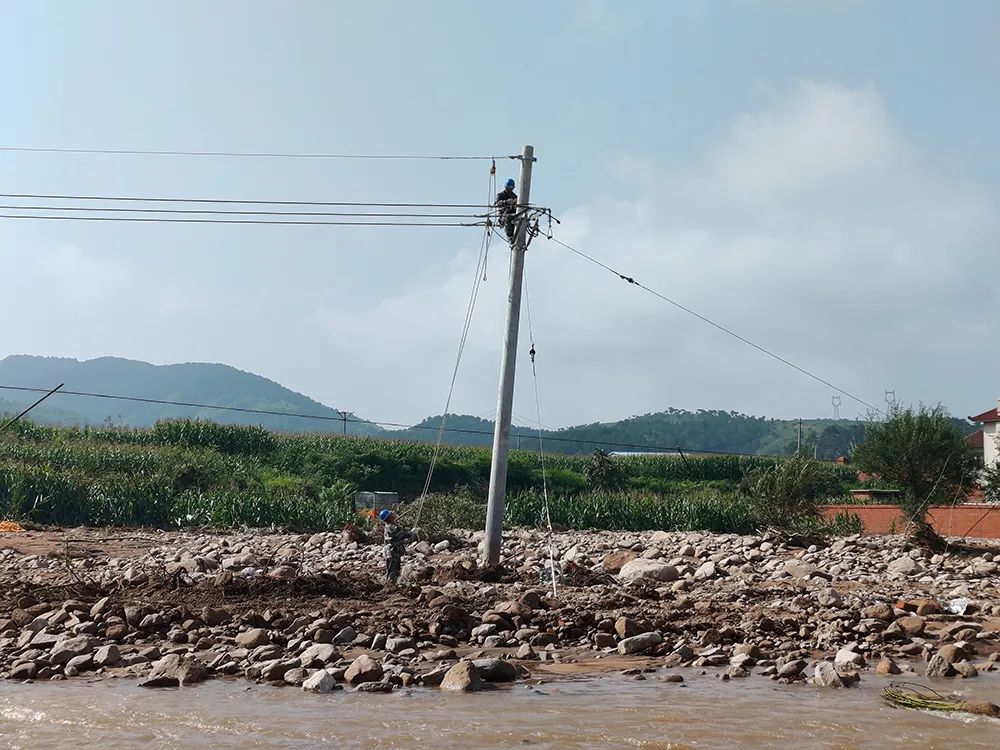

在喇嘛洞鎮石柱溝屯河道兩側,國網建昌縣供電公司喇嘛洞鎮供電所員工們正在對10千伏堿賀線喇嘛洞一線倒桿的主干線路及跨河分歧進行搶修。

10時

截至2210時,國網電力空間技術有限公司累計出動人員585人次、各類無人機58臺,飛行174架次,飛行里程870千米,拍攝圖片、影像3356張,基本災損情況已排查完畢。

16時

國網天津市電力公司應急搶修隊在遼寧省葫蘆島市綏中縣明水鄉和秋子溝鄉的交界處,駕駛沖鋒舟進行試水工作,準備前往王家店鄉運送物資。

18時

8個受災最嚴重鄉鎮的供電需求得到基本保障,解決鄉鎮全域停電問題。

22時

國網盤錦供電公司、國網本溪供電公司馳援葫蘆島電力物資順利送達建昌公司物資存儲點。

8月23日 10時

國網盤錦供電公司搶修人員在葫蘆島市綏中縣葛家滿族自治鄉廣裕店村進行搶修復電作業。

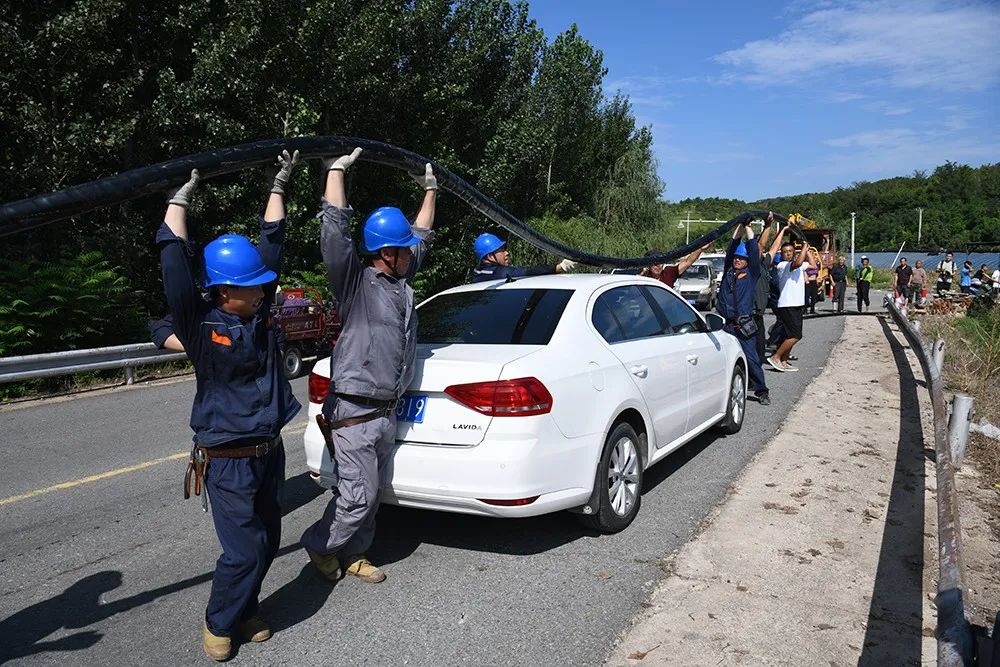

在葫蘆島綏中縣葛家村,當?shù)卮迕駧椭鷩W(wǎng)遼寧電力員工一同敷設臨時電纜。

15時

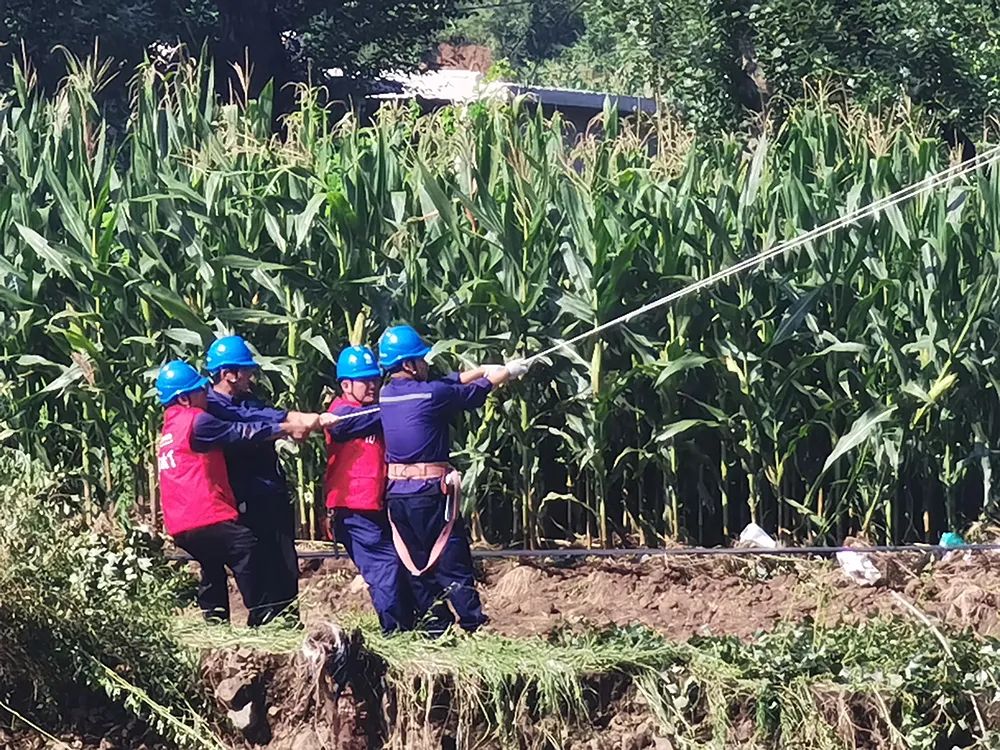

國網葫蘆島供電公司搶修隊伍在建昌縣大屯鎮10千伏大屯線,有序開展跨河線路的搶修復電作業。

16時

國網遼寧電力(營口公司支援)搶修隊伍在葫蘆島市建昌縣和尚房子村雨中開展10千伏溫杖子線3435跨河區段門型桿組立搶修、導線掛接工作。

18時

綏中縣加碑巖鄉張仗子村順利接通應急電源,受災地區實現村村應急供電。

824

受災地區10千伏主干線路全部恢復送電,低壓線路搶修復電進入最后攻堅階段。

9時40

國網鞍山供電公司支援搶修隊伍為建昌縣黑山科鄉黑山科初級中學內的安置點接通電源,保障居民避險安置點及消防、醫療等救援隊伍的正常生活用電。

14時56

國網遼寧電力使用直升機開展拆運66千伏朱家線因?yàn)?zāi)受損塔材作業。

17時

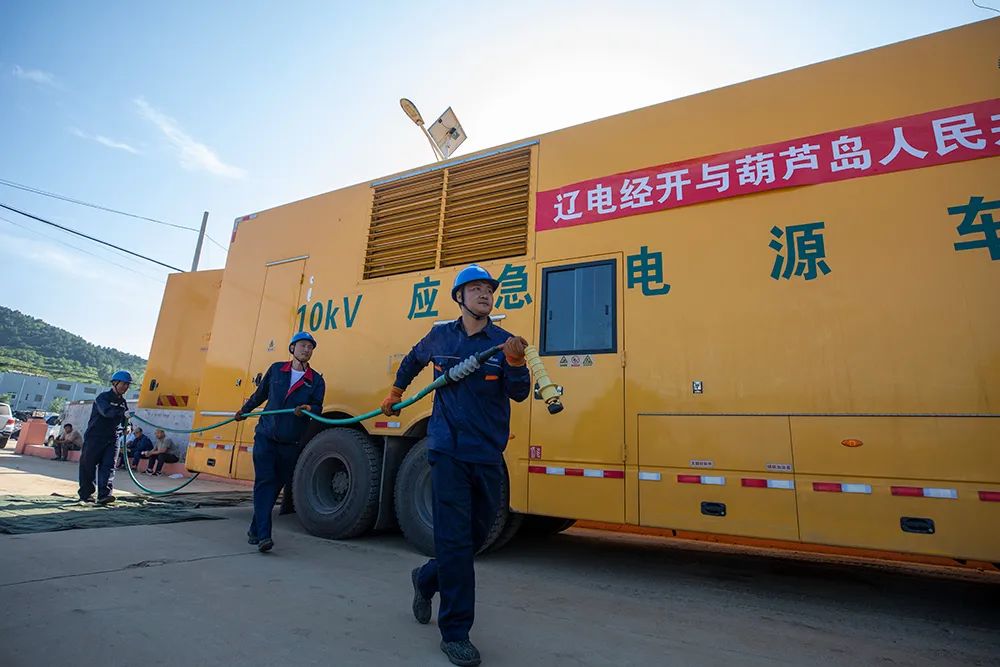

國網遼寧電力經濟開發有限公司2臺10千伏中壓發電車為石棚村連續發電54小時,滿足700余戶村民生活用電。

8259時

國網阜新供電公司搶修隊伍在10千伏黑山科線開展搶修工作。

10時

國網電力空間技術有限公司啟用直升機前往黑山科鄉楊樹底下村10千伏黑山科線159號桿小號側運送搶修物資。

826

經過連續奮戰、晝夜搶修,圓滿完成搶修復電主體任務,受災地區全部恢復電網供電,電網進入恢復重建階段。

10時

在建昌縣黑山科鄉楊樹底下村,國網本溪供電公司進行2110千伏黑山科線組桿架線工作并順利完成作業。

15時

國家電網遼寧電力(葫蘆島)雷鋒共產黨員突擊隊在棗木杠子村大深山里,對10千伏養馬甸子線全力開展電力搶修,爭分奪秒為百姓及時恢復供電。

21時

國網阜新供電公司搶修隊員在10千伏黑山科線214號桿進行掛線接引作業。

827

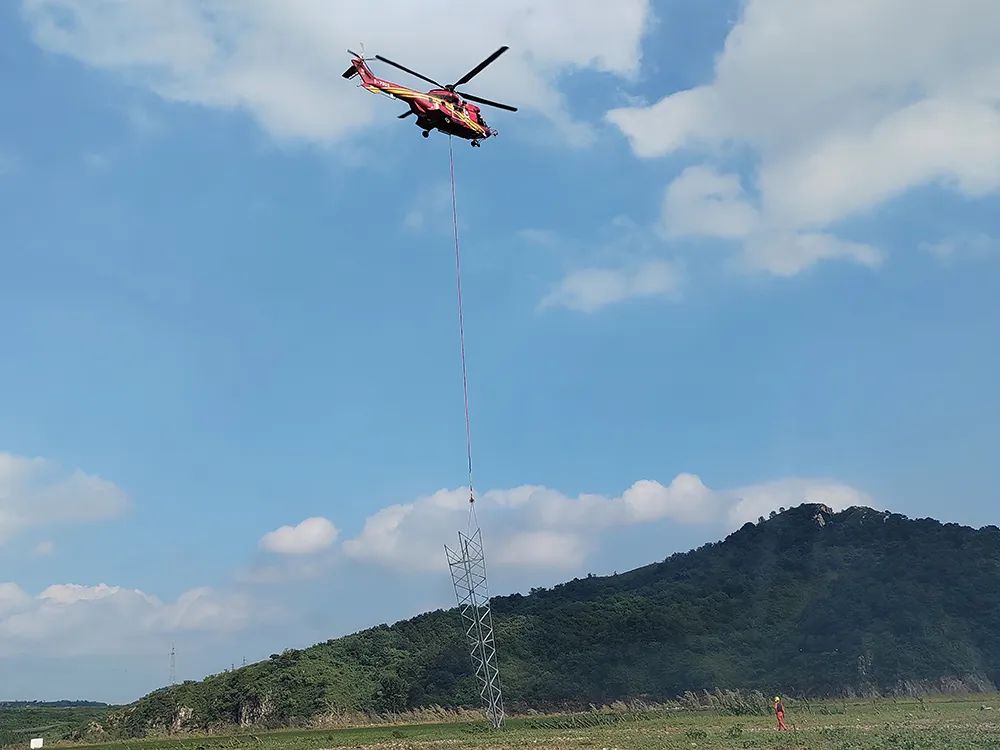

運用直升機吊運66千伏鐵塔,開展國內首次56米高空“拆舊+立新”連續作業。

10時25

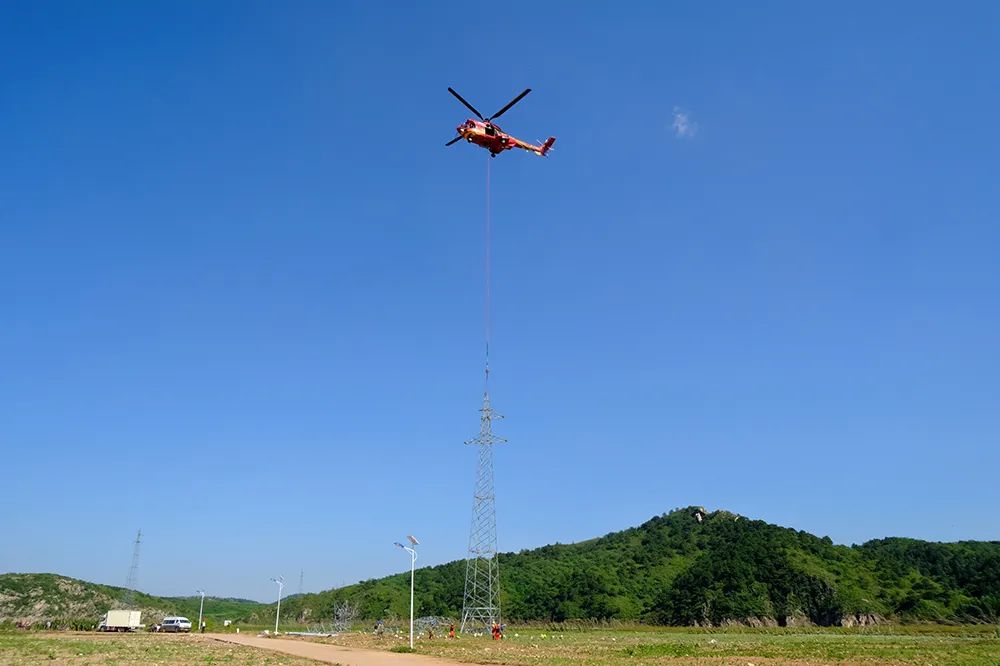

國網遼寧電力聯合國網空間技術公司,使用直升機采取“拆舊+立新”模式,在位于遼寧省建昌縣的66千伏朱家線31號鐵塔原塔基上成功組立新塔。

829

66千伏朱家線順利送電,建昌縣主網全面恢復安全運行狀態。
